新闻中心


国网发布新版光伏电站并网申请流程细则

分类:

公司新闻

行业新闻

公告信息

作者:

佚名

来源:

光伏能源圈

发布时间:

2017-10-09


近日,国家电网为了保证广大业主的光伏电站并网顺利,又出台了工作细则,确保了光伏电站并网时间和流程的顺畅!

总则

1、为深入贯彻落实公司“四个服务”要求,促进分布式电源加快发展,完善分布式电源并网管理,提高并网服务水平,制定本意见。

2、本意见在《国家电网公司关于做好分布式电源并网服务工作的意见》基础上,明确分布式电源并网全过程管理的职责分工、流程衔接和工作要求。

3、国家电网公司所属各相关单位应按照本意见开展相关工作。

适用范围

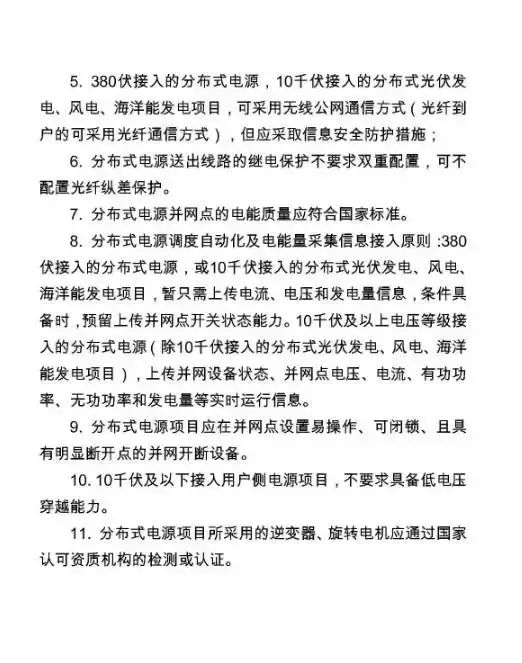

4、本意见所指分布式电源,是指在用户所在场地或附近建设安装、运行方式以用户侧自发自用为主、多余电量上网,且在配电网系统平衡调节为特征的发电设施或有电力输出的能量综合梯级利用多联供设施。包括太阳能、天然气、生物质能、风能、地热能、海洋能、资源综合利用发电(含煤矿瓦斯发电)等。

5、本意见适用于以下两种类型分布式电源(不含小水电):

第一类:10千伏及以下电压等级接入,且单个并网点总装机容量不超过6兆瓦的分布式电源。

第二类:35千伏电压等级接入,年自发自用电量大于50%的分布式电源;或10千伏电压等级接入且单个并网点总装机容量超过6兆瓦,年自发自用电量大于50%的分布式电源。

6、接入点为公共连接点(附件1)、发电量全部上网的发电项目,小水电,除第一、二类以外的分布式电源项目,本着简便高效原则做好并网服务,执行公司常规电源相关管理规定。

接入申请受理

7、地市或县级公司营销部(客户服务中心)负责受理分布式电源(附件2)接入申请,协助项目业主填写接入申请表(附件3),接收相关支持性文件和资料。

8、地市公司营销部(客户服务中心)负责将接入申请资料存档,报地市公司发展部。地市公司发展部通知地市经研所(直辖市公司为经研院,下同)制订接入系统方案。工作时限为2个工作日。

接入系统方案确定

9、地市经研所负责研究制订接入系统方案。接入系统研究内容深度按国家和公司有关要求(附件4)执行,参考《分布式电源接入系统典型设计》。工作时限第一类项目为30个(其中分布式光伏发电单点并网项目10个工作日,多点并网项目20个)工作日,第二类项目为50个工作日。

10、地市公司营销部(客户服务中心)负责组织相关部门审定380伏接入项目接入系统方案,出具评审意见。工作时限为5个工作日

11、地市公司发展部负责组织相关部门审定35千伏、10千伏接入项目(对于多点并网项目,至少一个并网点为35千伏、10千伏接入)接入系统方案,出具评审意见和接入电网意见函。工作时限为5个工作日

12、 地市或县级公司营销部(客户服务中心)负责将380伏接入项目的接入系统方案确认单(附件5),或35千伏、10千伏接入项目的接入系统方案确认单(附件5)、接入电网意见函(附件6)告知项目业主,工作时限为3个工作日。负责受理并安排接入系统方案咨询。
